Akkuyu NGS’nin 2. güç ünitesinde reaktör tesisinin birinci devresi oluşturuldu
Uzmanlar, santralin nükleer adasındaki ana ekipmanları birbirine bağlayan ana sirkülasyon boru hattının kaynak çalışmalarını tamamladı.

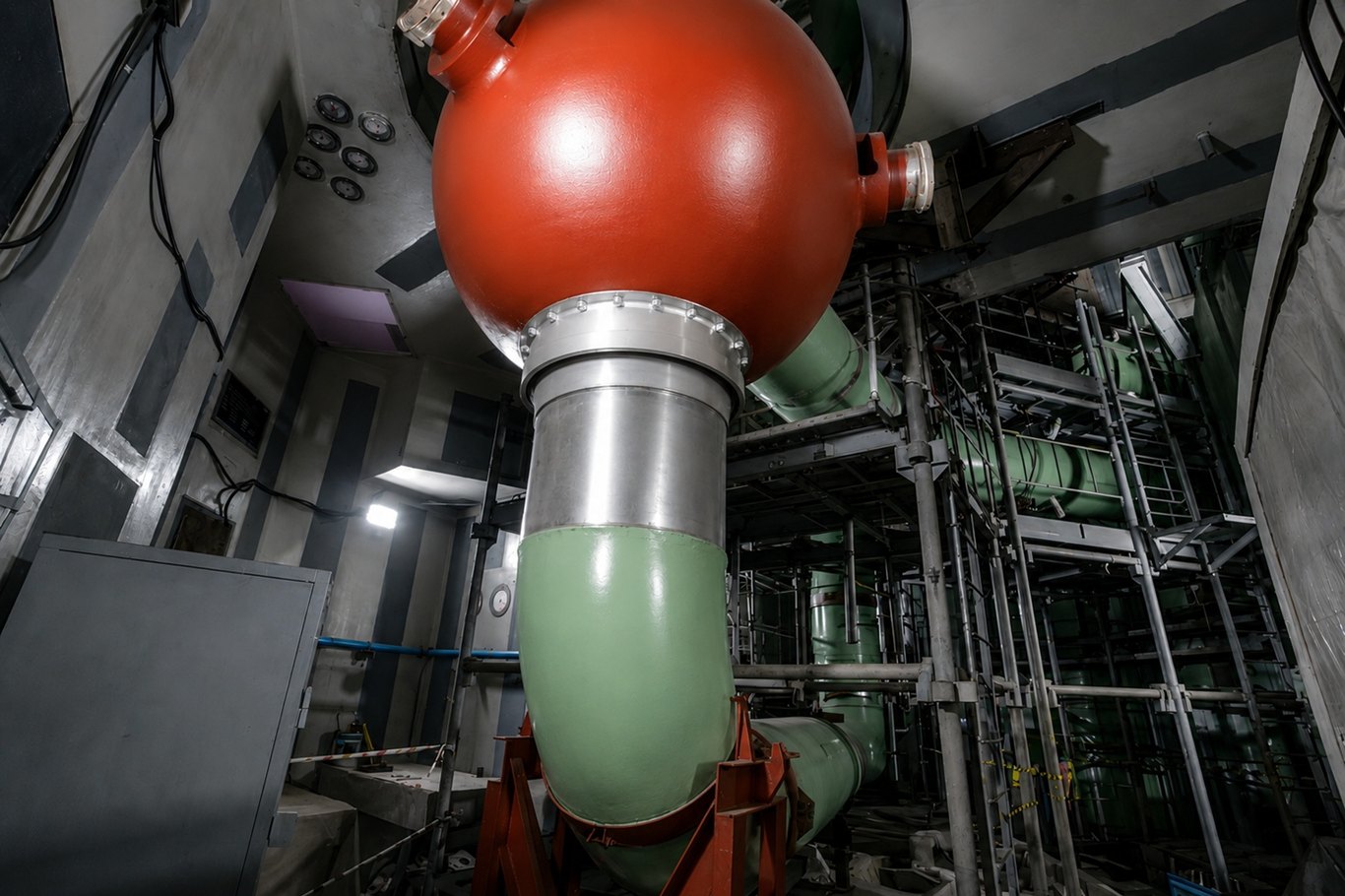

Rusya Devlet Nükleer Enerji Kuruluşu Rosatom’un inşa ettiği Akkuyu Nükleer Güç Santrali’nin (NGS) 2. Güç Ünitesi’nin reaktör binasında, reaktör, buhar jeneratörleri ve ana sirkülasyon pompalarını birinci devrenin tek bir sistemi içerisinde birbirine bağlayan ana sirkülasyon boru hattının (ASBH) kaynak çalışmaları tamamlandı.
73 günde bitirilen işlemler kapsamında, boru hattındaki 32 bağlantı noktasının tamamında kaynak çalışmaları gerçekleştirildi. Çalışmalarda mühendislik ve teknik uzmanlar, kaynakçılar, montaj uzmanları, boru kesim uzmanları, tahribatsız muayene uzmanları, ısıl işlem uzmanları ve kalite kontrol birimlerinin çalışanları görev aldı. Operasyonun tüm aşamaları, belirlenen teknolojik işlem sırası doğrultusunda gerçekleştirildi.
Kaynak çalışmaları sırasında kaynaklı birleşim yerleri titizlikle kontrol edildi ve uzmanlar tüm olumlu sonuçların alınmasının ardından bir sonraki aşamaya geçti. Tüm bağlantı yerleri, iç metal gerilimini gidermek ve tasarlanan performans özelliklerini sağlamak için gerekli olan yüksek sıcaklıkta ısıl işleme tabi tutuldu. Boru hattını korozyona karşı korumak amacıyla bağlantıların iç yüzeyine özel bir kaynak kaplaması uygulandı Teknolojik işlemlerin tamamlanmasının ardından kaynaklı bağlantıların kalitesi ultrasonik, kılcal ve radyografik muayene yöntemleri de dâhil olmak üzere çeşitli kontrol yöntemleriyle ayrıntılı olarak incelendi.
Akkuyu Nükleer A.Ş. Genel Müdürü Sergei Butckikh, konuyla ilgili yaptığı açıklamada şunları söyledi: “Ana sirkülasyon boru hattının kaynak işlemleri, bir güç ünitesinin inşasında en önemli operasyonlar arasında yer alıyor. 2. Güç Ünitesi’nde bu çalışma 73 günde tamamlandı. Bu, çalışmaların titizlikle organize edilmesi ve deneyimli uzmanlardan oluşan ekibin koordineli çalışması sayesinde elde edilen önemli bir sonuçtur. Bununla birlikte, her aşamadaki temel kriterimiz kalite oldu. Ana sirkülasyon boru hattının kaynak çalışmalarını tamamlayarak 2. Güç Ünitesi’nin birinci devresini oluşturduk. Böylece reaktör tesisi ekipmanlarının boru hatlarıyla bağlantısına yönelik çalışmaların sürdürülmesi ve devreye alma çalışmalarına hazırlık için gerekli koşulları sağlamış olduk.” (İLKHA)
YASAL UYARI: Yayınlanan yazılı haber, fotoğraf ve videonun tüm hakları İlke Haber Ajansı Basın Yayın San. Tic. A.Ş.'ye aittir. Hiçbir surette haber, fotoğraf ve videonun tamamı veya bir kısmı yazılı sözleşme yapılmadan veya abone olmadan kullanılamaz.
Batman Ticaret Borsası ile Çukobirlik Batman Yönetim Kurulu arasında pamuk, yağlık ayçiçeği ve diğer yağlı tohumlu ürünlerin üretimine yönelik iş birliği protokolü imzalandı.
Türkiye Cumhuriyet Merkez Bankasının (TCMB) toplam rezervleri, 21 Ağustos haftasında önceki haftaya kıyasla 4 milyar 949 milyon dolar yükselerek 188 milyar 449 milyon dolar oldu.
Ticaret Bakanı Ömer Bolat, Suriye temasları kapsamında Halep’i ziyaret ederek Şeyh Naccar Organize Sanayi Bölgesi’nde incelemelerde bulundu. Bolat, Türkiye ve Suriyeli iş insanlarıyla bir araya gelerek karşılıklı yatırım, ortak üretim ve ticari iş birliği imkânlarını değerlendirdiklerini bildirdi.
Bankacılık Düzenleme ve Denetleme Kurumu’nun (BDDK) haftalık bültenine göre, Kur Korumalı Türk Lirası Mevduat ve Katılma Hesapları (KKM) bakiyesi geçen hafta 4 milyon lira azalarak tamamen sıfırlandı.
